जोहान Sverdrup फील्ड सेंटर पूरा हुआ

22 मार्च 2019

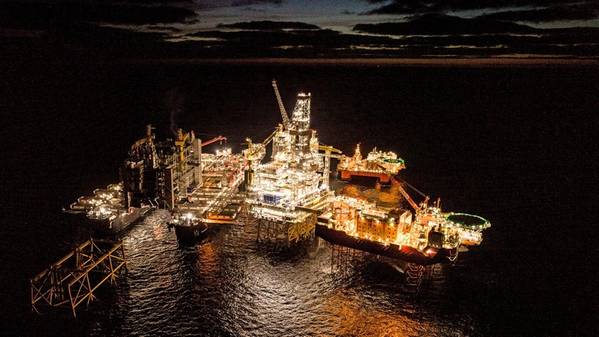

विश्व की सबसे भारी अपतटीय लिफ्ट (फोटो: रोअर लिंडिफजेल्ड और एस्पेन रोननेविक - वॉल्डकैम / इक्विनोर) प्रदर्शन करने के लिए चलती हुई आत्मा
विश्व की सबसे भारी अपतटीय लिफ्ट (फोटो: रोअर लिंडिफजेल्ड और एस्पेन रोननेविक - वॉल्डकैम / इक्विनोर) प्रदर्शन करने के लिए चलती हुई आत्मा

नॉर्वे के स्टवान्गर से लगभग 140 किलोमीटर पश्चिम में जोहान सेवर्रुप तेल क्षेत्र में दो अंतिम प्लेटफार्म टॉपसाइड लगाए गए हैं, ऑपरेटर इक्विनोर ने शुक्रवार को घोषणा की, 2019 के अंत में पहले तेल की उम्मीद की ओर एक महत्वपूर्ण मील का पत्थर।

दुनिया के सबसे बड़े भारी लिफ्ट निर्माण पोत, ऑलसीस पायनियरिंग स्पिरिट द्वारा सक्षम सिंगल लिफ्ट तकनीक का उपयोग करके इस सप्ताह एक प्रोसेसिंग प्लेटफॉर्म और लिविंग क्वार्टर टॉपसाइड स्थापित किए गए थे। लगभग 26,000 मीट्रिक टन पर, प्रसंस्करण प्लेटफ़ॉर्म लिफ्ट ने एक नया रिकॉर्ड ऑफ़शोर स्थापित किया, और मंगलवार की सुबह चार घंटे में शेष क्षेत्र केंद्र से केवल 25 मीटर की निकासी के साथ किया गया था, इक्विनोर ने कहा। 18,000 मीट्रिक टन की उपयोगिता और लिविंग क्वार्टर टॉपसाइड की लिफ्ट शुक्रवार तड़के 3.5 घंटे में पूरी हुई। मंगलवार की सुबह प्रसंस्करण मंच के उठाने के संचालन से शुरू होने से पहले तक रहने वाले क्वार्टरों को शुक्रवार को 72 घंटे से भी कम समय के लिए हटा दिया गया था।

उसी अवधि के दौरान, अंतिम भड़कना स्टैक और पुल जो प्रसंस्करण प्लेटफॉर्म को ड्रिलिंग प्लेटफॉर्म से जोड़ता है, हीरमा मरीन कॉन्ट्रैक्टर्स भारी लिफ्ट पोत थियालफ द्वारा जगह में उठा लिया गया था। इक्विनोर ने कहा कि यह अंतिम पुल स्थापित करने की योजना है जो उपयोगिता और रहने वाले क्वार्टर को अगले संभावित मौसम खिड़की के दौरान बाकी फील्ड सेंटर से जोड़ देगा।

उन्होंने कहा, “हमने अब तक की सबसे भारी लिफ्ट को पूरा किया है। केवल तीन दिनों के दौरान, हमने लगभग 47,000 [मीट्रिक टन] जगह ले ली है। और पूरी प्रक्रिया सुरक्षित रूप से और कुशलता से, लोगों या पर्यावरण को नुकसान पहुंचाए बिना पूरी हुई। ”जोहान स्वैड्रुप परियोजना में इंजीनियरिंग, इंस्टालेशन और कमीशनिंग के लिए जिम्मेदार, स्टेल हंससेन ने कहा।

उन्होंने कहा, "यह हमारे आपूर्तिकर्ताओं और भागीदारों के सहयोग से निष्पादन में उच्च स्तर की गहराई से योजना बनाकर संभव बनाया गया था।"

जोहान Sverdrup अपतटीय स्थापना और समापन चरण अगस्त 2017 में रिसर प्लेटफ़ॉर्म के लिए जैकेट की स्थापना के साथ शुरू हुआ। उसके बाद, एक अतिरिक्त तीन स्टील जैकेट, चार टॉपसाइड, दो पुल, दो फ्लेयर स्टैक, 200 किमी बिजली केबल और 400 किमी से अधिक पाइपलाइनें डाल दी गई हैं।

“अब हम जोहान स्वेड्रुप के निर्माण के पहले चरण के लिए स्थापना अभियान के समापन की प्रक्रिया में हैं। इस विशाल परियोजना के अंतिम बिल्डिंग ब्लॉक्स को इस क्षेत्र में स्टार्ट-अप सुनिश्चित करने के लिए महत्वपूर्ण है, क्योंकि इस साल नवंबर में योजना बनाई गई थी, ”जोहान स्वेड्रुप के वरिष्ठ उपाध्यक्ष ट्रॉन बोक ने कहा।

"हम अभी समाप्त नहीं हुए हैं," उन्होंने कहा। "बहुत काम बाकी है, लेकिन स्थापना अभियान पूरा होने के साथ, हम नवंबर में उत्पादन शुरू करने के लिए ट्रैक पर हैं।"

इसके बाद दो अंतिम टॉपर्स के हुक-अप, टेस्टिंग और कमीशनिंग होंगे, इसके बाद परीक्षण और यह सुनिश्चित करना होगा कि सभी चार प्लेटफॉर्म - और एक ही इकाई के रूप में एक पूरे फ़ंक्शन के रूप में फ़ील्ड सेंटर। ड्रिलिंग के लिए मैदान पर आठ पूर्व-ड्रिल किए गए उत्पादन कुओं के टाई-बैक को पूरा करना भी इसके अतिरिक्त आएगा।
