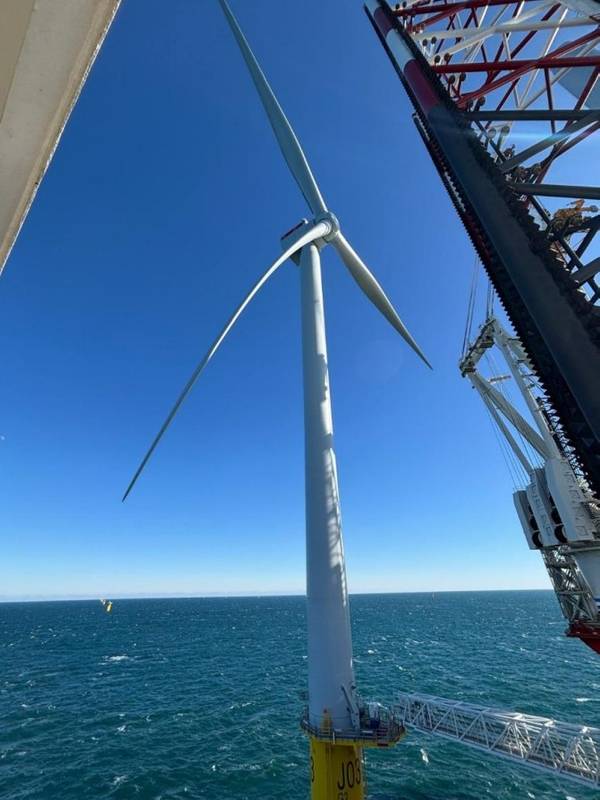

डोमिनियन एनर्जी के 2.6 गीगावाट के अमेरिकी अपतटीय पवन फार्म में पहला टरबाइन गर्व से खड़ा है।

2 फरवरी 2026
(क्रेडिट: डोमिनियन एनर्जी)
(क्रेडिट: डोमिनियन एनर्जी)

डोमिनियन एनर्जी ने कोस्टल वर्जीनिया ऑफशोर विंड (सीवीओडब्ल्यू) परियोजना के लिए पहले अपतटीय पवन टरबाइन की स्थापना पूरी कर ली है, जो संयुक्त राज्य अमेरिका में इस तरह की सबसे बड़ी परियोजना है।

डोमिनियन एनर्जी द्वारा 30 जनवरी, 2026 को प्रस्तुत एक नियामकीय फाइलिंग में, कंपनी ने सूचित किया कि 2.6 गीगावाट की अपतटीय पवन परियोजना के लिए पहला टरबाइन स्थापित कर दिया गया है, और पहली बिजली 2026 की पहली तिमाही में मिलने की उम्मीद है।

इस परियोजना के लिए 176 सीमेंस गेम्सा 14 मेगावाट पवन टर्बाइनों को चैरिबडिस पोत द्वारा स्थापित किया जा रहा है, जो कि संयुक्त राज्य अमेरिका का पहला जोन्स एक्ट-अनुरूप अपतटीय पवन टर्बाइन स्थापना पोत (डब्ल्यूटीआईवी) है, जिसे टेक्सास में सीट्रियम के एएमएफईएलएस शिपयार्ड में बनाया गया है।

परियोजना की अद्यतन जानकारी के अनुसार, सभी 176 मोनोपाइल स्थापित किए जा चुके हैं, साथ ही कुल 176 में से 119 ट्रांज़िशन पीस भी स्थापित किए जा चुके हैं, जबकि 57 की स्थापना अभी बाकी है। डोमिनियन एनर्जी ने बताया कि 418 किमी इंटर-एरे केबलों में से 183 किमी केबल बिछाई जा चुकी हैं।

कंपनी ने बताया कि अब तक 126 टरबाइन टावर और 121 नैसेल का निर्माण किया जा चुका है, जिनमें से 54 टावर और 30 नैसेल पोर्ट्समाउथ मरीन टर्मिनल पर पहुंच चुके हैं, जबकि 48 ब्लेड सेट का निर्माण भी पूरा हो चुका है, जिनमें से 26 टर्मिनल पर प्राप्त हो चुके हैं।

डोमिनियन एनर्जी ने कहा कि परियोजना अब 71% पूरी हो चुकी है, जिससे परियोजना से जुड़े आगे के जोखिम कम हो गए हैं।

इस परियोजना के लिए तीसरे अपतटीय सबस्टेशन को 2026 की पहली तिमाही के अंत तक स्थापित किए जाने की उम्मीद है, इससे पहले मार्च और नवंबर में पहले दो सबस्टेशनों की स्थापना पूरी हो चुकी है।

30 जनवरी, 2026 को, डोमिनियन एनर्जी ने सीवीओडब्ल्यू परियोजना के लिए एक अद्यतन जानकारी प्रदान की, जिसमें कुल परियोजना लागत और अपेक्षित समापन तिथि में परिवर्तन शामिल थे, जो दिसंबर 2025 में अमेरिकी आंतरिक विभाग के ब्यूरो ऑफ ओशन एनर्जी मैनेजमेंट (बीओएम) के आदेश से जनवरी 2026 में प्रारंभिक निषेधाज्ञा जारी होने तक काम के अस्थायी निलंबन को दर्शाते हैं, साथ ही टैरिफ से जुड़ी अतिरिक्त अनुमानित लागतें भी शामिल हैं।

सीवीओडब्ल्यू परियोजना की अनुमानित कुल लागत, जिसमें आकस्मिक व्यय शामिल है और वित्तपोषण लागत शामिल नहीं है, लगभग 11.2 बिलियन डॉलर से बढ़कर लगभग 11.5 बिलियन डॉलर हो गई है।

अब इस परियोजना के 2027 की शुरुआत में पूरा होने की उम्मीद है, और एक बार पूरी तरह से चालू हो जाने पर, यह वर्जीनिया के 660,000 घरों को बिजली प्रदान करने में सक्षम होगी।


Categories: नवीकरण ऊर्जा, वेसल्स
