डोमिनियन एनर्जी ने अपने 2.6 गीगावाट कोस्टल वर्जीनिया ऑफशोर विंड (सीवीओडब्ल्यू) परियोजना के निर्माण कार्यक्रम को अपडेट किया है, जिसमें 176वें और अंतिम पवन टरबाइन की स्थापना अब 2027 के अंत तक होने की उम्मीद है, जबकि कंपनी ने बताया कि 31 जुलाई तक परियोजना लगभग 81% पूरी हो चुकी थी।

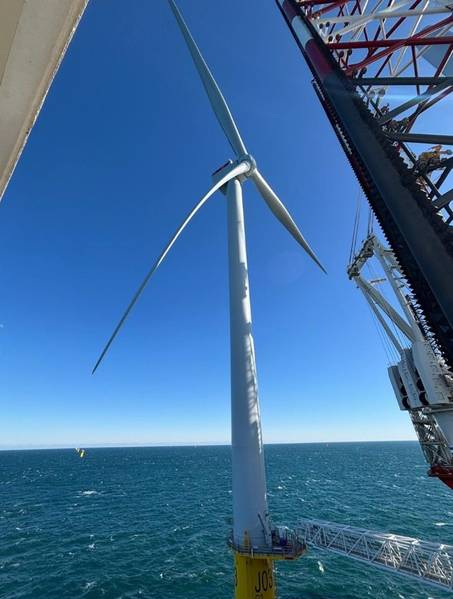

परियोजना के मुख्य घटकों में निर्माण कार्य लगातार आगे बढ़ रहा है। सभी 176 मोनोपाइल और 176 ट्रांजिशन पीस स्थापित किए जा चुके हैं, जबकि 31 पवन टरबाइन जनरेटर पूरे हो चुके हैं और 32वें टरबाइन की स्थापना का काम जारी है।
निर्माण कार्य भी लगभग पूरा हो चुका है, सभी नैसल्स, लगभग 99% टावर और 85% ब्लेड तैयार हो चुके हैं। डोमिनियन एनर्जी के अनुसार, शेष टावरों का निर्माण आने वाले दिनों में पूरा होने की उम्मीद है, जिसके बाद अक्टूबर में अंतिम ब्लेड का निर्माण भी पूरा हो जाएगा।
पहले और दूसरे अपतटीय सबस्टेशन का कमीशनिंग कार्य पूरा हो चुका है, जबकि तीसरे और अंतिम अपतटीय सबस्टेशन के 2026 के अंत तक इस चरण तक पहुंचने की उम्मीद है। एक बार कमीशन हो जाने के बाद, नेटवर्क अपग्रेड लागत को छोड़कर, परियोजना के निवेश का लगभग आधा हिस्सा सेवा में आ जाएगा।
संशोधित स्थापना कार्यक्रम में मौसम, पोत रखरखाव, लोडिंग संचालन और विस्तारित जैकिंग गतिविधियों के लिए अतिरिक्त आकस्मिक प्रावधान शामिल किए गए हैं। डोमिनियन ने बताया कि लोडिंग, परिवहन, मौसम, रखरखाव और अन्य कारकों को छोड़कर, पिछले 26 इंस्टॉलेशन में प्रति टरबाइन लगभग दो दिन की मूल टरबाइन स्थापना दर अपरिवर्तित रही है।
अब काम का मुख्य केंद्र कटाव से सुरक्षा, इंटर-एरे केबल इंस्टॉलेशन, शेष पवन टरबाइन इंस्टॉलेशन और ट्रांसमिशन से संबंधित गतिविधियों को पूरा करना होगा।
इस परियोजना ने मार्च 2026 में वर्जीनिया के ग्रिड को बिजली की आपूर्ति शुरू की, जो संयुक्त राज्य अमेरिका में सबसे बड़ी अपतटीय पवन ऊर्जा परियोजना बनने जा रही है, उससे प्राप्त होने वाली पहली बिजली थी। उस समय, डोमिनियन ने कहा था कि परियोजना लगभग 71% पूरी हो चुकी है।
एक बार सभी 176 सीमेंस गेम्सा 14 मेगावाट पवन टर्बाइन चालू हो जाने के बाद, इस परियोजना से लगभग 660,000 घरों को बिजली की आपूर्ति करने के लिए पर्याप्त बिजली उत्पन्न होने की उम्मीद है। स्थापना का कार्य अमेरिका में जोन्स एक्ट के अनुरूप पवन टर्बाइन स्थापना पोत चैरिबडिस द्वारा किया जा रहा है।
